1、8 8排水防涝地下管网设施建设项目顶管段深基坑施工图设计说明1、工程概况工程新建雨水管及其附属设施,管径dn500-dn1600,长度约1000m;新建污水管及其附属设施,管径dn400-dn1000,长度约1250m,含顶管段395m。本册仅对顶管段进行设计,根据渝建发2010166号关于进一步加强全市高切坡、深基坑和高填方项目勘察设计管理的意见,本次设计范围内包含1段深基坑在此文件规定的“深基坑”范围以内。其分布情况和设计防护措施详见下表:深基坑段落分布表(顶管工作井)编号位置边坡安全等级最大高度(m)立面面积(m2)深基坑类型防护形式需专项安全论证1#w25顶管井一级13.67255岩土

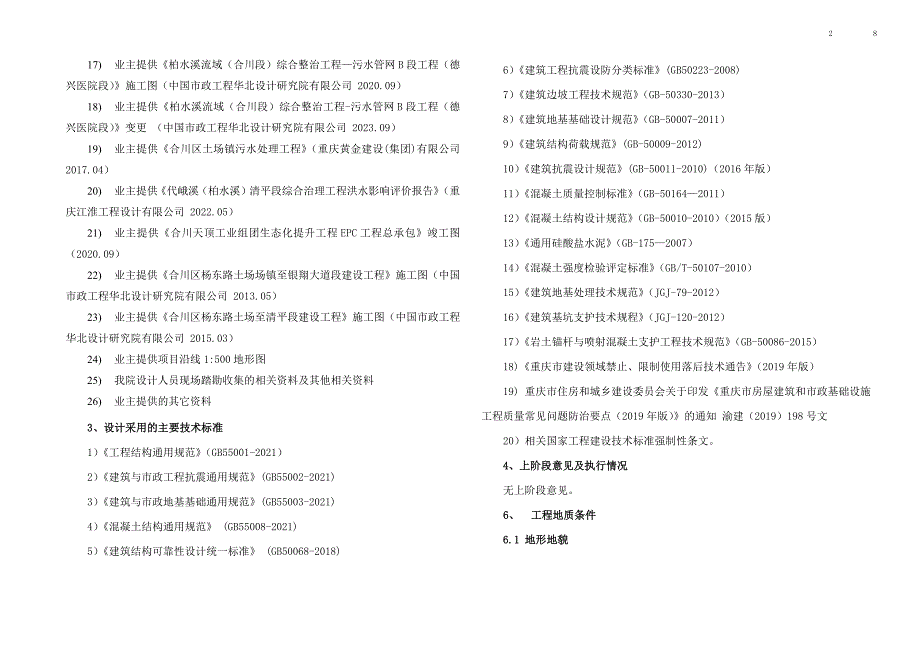

2、混合基坑圆形钢筋混凝土护壁否2、设计依据1) 建设方与我院签订的设计合同2) 重庆天顶园区控制性详细规划成果整合文本(重庆原创规划设计有限公司2020.03)3) 业主提供合川区天顶汽车城详细规划方案土地利用规划图、合川区天顶汽车城详细规划方案道路交通规划图4) 业主提供重庆市合川区土场镇总体规划(2015-2030) (重庆原创规划设计有限公司)5) 业主提供重庆市合川区清平镇总体规划(2015-2030)(重庆原创规划设计有限公司 2019.06)6) 业主提供中国微车配件产业基地基础设施项目-1号路施工图(中国市政工程华北设计研究院有限公司2016.04)7) 业主提供中国微车配件产业基

3、地基础设施项目-10号路施工图(中国建筑第六工程局有限公司 2020.01)8) 业主提供中国微车配件产业基地基础设施项目-11号路施工图(中国市政工程华北设计研究院有限公司2016.06)9) 业主提供中国微车配件产业基地基础设施项目-12号路施工图(中国市政工程华北设计研究院有限公司2016.04)10) 业主提供中国微车配件产业基地基础设施项目-13号路施工图 (中国市政工程华北设计研究院有限公司2016.0611) 业主提供中国微车配件产业基地基础设施项目-14号路竣工图(中国建筑第六工程局有限公司 2020.01)12) 业主提供中国微车配件产业基地基础设施项目-15号路施工图(中国

4、市政工程华北设计研究院有限公司2016.08)13) 业主提供中国微车配件产业基地基础设施项目-16号路施工图(中国市政工程华北设计研究院有限公司2016.08)14) 业主提供玻璃扩能项目市政道路17号路延伸段工程施工图(中国市政工程华北设计研究院有限公司2030.05)15) 业主提供23号路施工图(中国市政工程华北设计研究院有限公司2016.08)16) 业主提供柏水溪流域(合川段)综合整治工程污水管网a段工程施工图(中国市政工程华北设计研究院有限公司 2020.09)17) 业主提供柏水溪流域(合川段)综合整治工程污水管网b段工程(德兴医院段)施工图(中国市政工程华北设计研究院有限公司

5、 2020.09)18) 业主提供柏水溪流域(合川段)综合整治工程-污水管网b段工程(德兴医院段)变更 (中国市政工程华北设计研究院有限公司 2023.09)19) 业主提供合川区土场镇污水处理工程(重庆黄金建设(集团)有限公司 2017.04)20) 业主提供代峨溪(柏水溪)清平段综合治理工程洪水影响评价报告(重庆江淮工程设计有限公司 2022.05)21) 业主提供合川天顶工业组团生态化提升工程epc工程总承包竣工图 (2020.09)22) 业主提供合川区杨东路土场场镇至银翔大道段建设工程施工图(中国市政工程华北设计研究院有限公司 2013.05)23) 业主提供合川区杨东路土场至清平段

6、建设工程施工图(中国市政工程华北设计研究院有限公司 2015.03)24) 业主提供项目沿线1:500地形图25) 我院设计人员现场踏勘收集的相关资料及其他相关资料26) 业主提供的其它资料3、设计采用的主要技术标准1)工程结构通用规范(gb55001-2021)2)建筑与市政工程抗震通用规范(gb55002-2021)3)建筑与市政地基基础通用规范(gb55003-2021)4)混凝土结构通用规范 (gb55008-2021)5)建筑结构可靠性设计统一标准 (gb50068-2018)6)建筑工程抗震设防分类标准(gb50223-2008) 7)建筑边坡工程技术规范(gb-50330-201

7、3)8)建筑地基基础设计规范(gb-50007-2011)9)建筑结构荷载规范(gb-50009-2012)10)建筑抗震设计规范(gb-50011-2010)(2016年版)11)混凝土质量控制标准(gb-501642011)12)混凝土结构设计规范(gb-50010-2010)(2015版)13)通用硅酸盐水泥(gb-1752007)14)混凝土强度检验评定标准(gb/t-50107-2010)15)建筑地基处理技术规范(jgj-79-2012)16)建筑基坑支护技术规程(jgj-120-2012)17)岩土锚杆与喷射混凝土支护工程技术规范(gb-50086-2015)18)重庆市建设领域

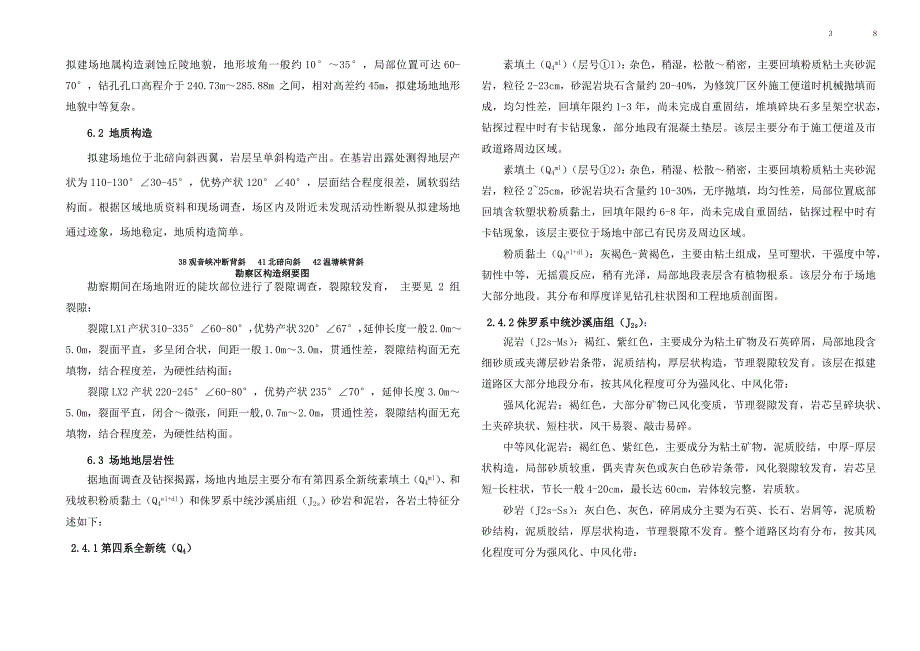

8、禁止、限制使用落后技术通告(2019年版)19) 重庆市住房和城乡建设委员会关于印发重庆市房屋建筑和市政基础设施工程质量常见问题防治要点(2019年版)的通知 渝建(2019)198号文20)相关国家工程建设技术标准强制性条文。4、上阶段意见及执行情况无上阶段意见。6、 工程地质条件6.1 地形地貌拟建场地属构造剥蚀丘陵地貌,地形坡角一般约1035,局部位置可达60-70,钻孔孔口高程介于240.73m285.88m 之间,相对高差约45m,拟建场地地形地貌中等复杂。6.2 地质构造拟建场地位于北碚向斜西翼,岩层呈单斜构造产出。在基岩出露处测得地层产状为110-13030-45,优势产状120

9、40,层面结合程度很差,属软弱结构面。根据区域地质资料和现场调查,场区内及附近未发现活动性断裂从拟建场地通过迹象,场地稳定,地质构造简单。38观音峡冲断背斜 41北碚向斜 42温塘峡背斜 勘察区构造纲要图勘察期间在场地附近的陡坎部位进行了裂隙调查,裂隙较发育, 主要见 2 组裂隙:裂隙lx1产状310-33560-80,优势产状32067,延伸长度一般2.0m5.0m,裂面平直,多呈闭合状,间距一般1.0m3.0m,贯通性差,裂隙结构面无充填物,结合程度差,为硬性结构面;裂隙lx2产状220-24560-80,优势产状23570,延伸长度3.0m5.0m,裂面平直,闭合微张,间距一般,0.7m

10、2.0m,贯通性差,裂隙结构面无充填物,结合程度差,为硬性结构面。6.3 场地地层岩性据地面调查及钻探揭露,场地内地层主要分布有第四系全新统素填土(q4ml)、和残坡积粉质黏土(q4el dl)和侏罗系中统沙溪庙组(j2s)砂岩和泥岩,各岩土特征分述如下:2.4.1第四系全新统(q4)素填土(q4ml)(层号1):杂色,稍湿,松散稍密,主要回填粉质粘土夹砂泥岩,粒径2-23cm,砂泥岩块石含量约20-40%,为修筑厂区外施工便道时机械抛填而成,均匀性差,回填年限约1-3年,尚未完成自重固结,堆填碎块石多呈架空状态,钻探过程中时有卡钻现象,部分地段有混凝土垫层。该层主要分布于施工便道及市政道路周

11、边区域。素填土(q4ml)(层号2):杂色,稍湿、松散稍密,主要回填粉质粘土夹砂泥岩,粒径225cm,砂泥岩块石含量约10-30%,无序抛填,均匀性差,局部位置底部回填含软塑状粉质黏土,回填年限约6-8年,尚未完成自重固结,钻探过程中时有卡钻现象,该层主要位于场地中部已有民房及周边区域。粉质黏土(q4el dl):灰褐色-黄褐色,主要由粘土组成,呈可塑状,干强度中等,韧性中等,无摇震反应,稍有光泽,局部地段表层含有植物根系。该层分布于场地大部分地段。其分布和厚度详见钻孔柱状图和工程地质剖面图。2.4.2侏罗系中统沙溪庙组(j2s):泥岩(j2s-ms):褐红、紫红色,主要成分为粘土矿物及石英碎

12、屑,局部地段含细砂质或夹薄层砂岩条带,泥质结构,厚层状构造,节理裂隙较发育。该层在拟建道路区大部分地段分布,按其风化程度可分为强风化、中风化带:强风化泥岩:褐红色,大部分矿物已风化变质,节理裂隙发育,岩芯呈碎块状、土夹碎块状、短柱状,风干易裂、敲击易碎。中等风化泥岩:褐红色、紫红色,主要成分为粘土矿物,泥质胶结,中厚-厚层状构造,局部砂质较重,偶夹青灰色或灰白色砂岩条带,风化裂隙较发育,岩芯呈短-长柱状,节长一般4-20cm,最长达60cm,岩体较完整,岩质软。砂岩(j2s-ss):灰白色、灰色,碎屑成分主要为石英、长石、岩屑等,泥质粉砂结构,泥质胶结,厚层状构造,节理裂隙不发育。整个道路区均

13、有分布,按其风化程度可分为强风化、中风化带:强风化砂岩:灰白色、褐黄色,风化裂隙很发育,岩芯呈砂土状、碎块状及短柱状,岩块敲击易碎。中等风化砂岩:灰白色,主要成分为石英、长石、岩屑等,细-中粒结构,中厚层构造,泥质胶结,层理及裂隙均不发育。岩芯较完整,呈柱状、长柱状,节长一般4-20cm,最长达70cm,岩体较完整,岩质较硬。该场地基岩为砂、泥岩,砂泥岩互层现象较普遍。6.4 水文地质特征6.4.1地表水勘察区及其周边未见江、河、湖泊等大型地表水体,地表水主要分布于水塘、冲沟水田内,水量小,主要接受大气降雨补给,沿地表以地表径流方式向低处排泄。6.4.2地下水根据地下水按赋存条件可分为第四系孔

14、隙水、基岩裂隙水两种类型。第四系孔隙水:主要赋存于第四系土体中,接受大气降水的补给,向地势低洼处排泄,部分向下部基岩渗流。拟建场地上覆第四系土层可分为素填土和粉质黏土,素填土孔隙发育,透水性强,为强透水地层,粉质黏土结构致密,属微透水地层。根据土层结构特点,拟建场地第四系孔隙水主要接受大气降雨以及地表水补给,沿土体孔隙,向地层深部渗流,局部于陡坡处沿孔隙或土岩界面渗出补给地表水。基岩裂隙水:具有就近补给就近排泄的特点,主要受裂隙发育程度和张开程度以及汇水面积的控制,水位水量动态变化大,受季节变化明显。拟建场地下伏基岩按岩性可分为泥岩和砂岩,其中泥岩岩体结构致密,透水性差,属相对隔水层;砂岩孔隙

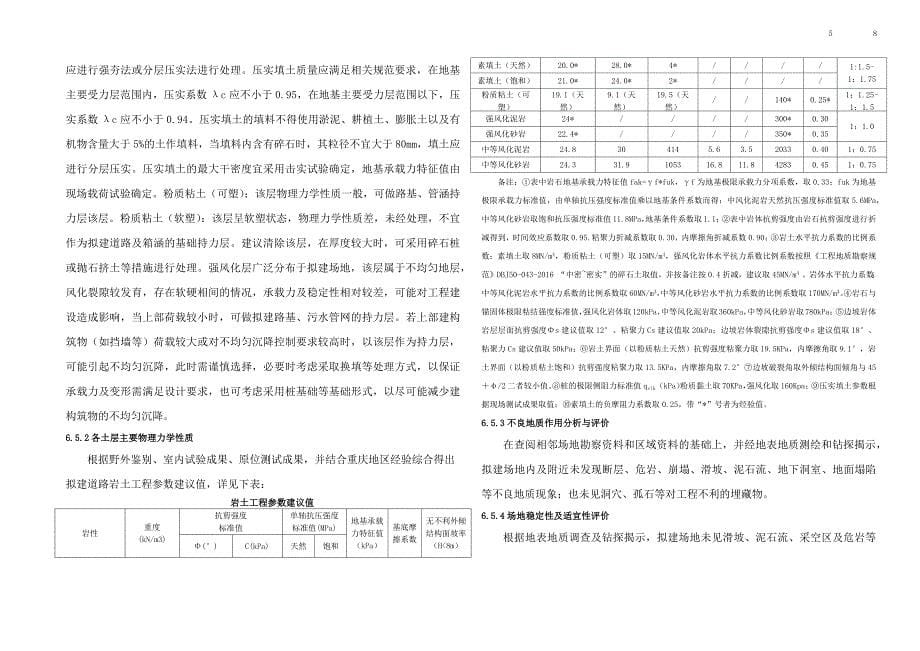

15、发育,属相对透水层。下部基岩按风化程度可分为强风化层和中风化层,其中强风化带基岩风化裂隙发育,岩体破碎;中等风化基岩岩体较完整,局部构造裂隙发育。场区强风化基岩以及中风化砂岩裂隙多张开,无充填,其导水及富水性相对较好,具良好的排泄条件,泥岩透水性差,具有一定隔水功能。地下水主要接受地表水补给,通过岩体孔隙和裂隙以地下潜流方式向低洼处渗流、排泄,地下水水量受季节变化影响明显。场地岩土层渗透系数主要利用场地附近勘察成果资料结合地区经验进行综合判定:未来填土占按素填土考虑,素填土属强透水地层,渗透系数取4m/d;坡残积粉质黏土渗透性等级属微透水地层,其渗透系数取0.02m/d;泥岩属弱透水地层,强风化泥岩渗透系数取0.04m/d,中风化泥岩渗透系数取0.03m/d;砂岩渗透性等级属中等透水地层,强风化砂岩渗透系数取0.3m/d,中风化砂岩渗透系数取0.2m/d。本次钻孔施工结束后,提干孔内施工残余水,于24h后分别测量其地下水位,通过
